"你们提前半天进场调一下就行了吧?"这是客户问摄行科技最多的问题之一,通常出现在报价沟通阶段,潜台词是想省点进场费。我的回答一般是反问:您的展台搭建方提前几天进场?客户说三天。我说,直播团队跟搭建方至少要重叠两天,您算算。

今天把展会直播进场这件事一次性讲清楚:标准排期是几天、每天具体干什么、哪些环节最容易被卡、什么情况可以压缩。这篇按我们内部执行手册的框架写,拿去就能用。

先给答案:标准排期是"3+1"

对一场中等规模的展会直播(两到四个机位、含专线网络、有导播切换),摄行科技的标准进场排期是开展前3天进场,加上开展首日提前2.5小时到位,我们内部叫"3+1"。

有人觉得夸张,直播设备又不是展台搭建,架起来不就完了?还真不是。展会直播的筹备量大头根本不在架设备,在于三件事:布线要跟搭建交叉施工、网络要留出申请和实测周期、联调要等展台电力和结构就位。这三件事每一件都不由直播团队单方面控制,这就是为什么必须留足提前量。

下面按天拆。

进场第一天:布线,跟搭建方抢时间窗

第一天的核心任务是走线。视频线、音频线、网线、电源线,从机位点到导播区,每一条都要沿着展台结构固定好、做好防护。

为什么布线必须最早?因为要赶在展台装饰面封板之前。地台里走线、立柱内穿管,这些都得趁结构裸露的时候做,等搭建方把饰面一封,你的线就只能明走,又丑又危险,人流一多随时被踩脱。所以我们的项目经理会提前跟搭建方要施工进度表,把布线窗口卡在结构完工、饰面未封的那个半天里,通常是搭建第二天的下午。

第一天还有一件事必须确认:电。展位的电箱容量、回路分配、接地情况都要实测。展馆临时电不稳是常见病,我们吃过亏:2025年9月底华南一场展,隔壁展位的大功率设备一开机,我们这边电压直接晃,后来加了在线式UPS才稳住。现在UPS已经是摄行科技展会项目的默认配置,标称功率之外留40%冗余。

进场第二天:设备架设与网络实测

第二天上午架设备:机位、导播台、监听、灯光补光位。下午做网络实测,这是第二天的重头戏。

展馆网络有三种来源:主办方专线、展馆WiFi、自带的4G/5G聚合链路。专线是最稳的,但要提前申请,一般走主办方的官方服务商,申请周期7到10个工作日,费用几千到上万不等,旺季还要排队。所以专线的申请动作其实在进场前两周就该完成,进场第二天做的是开通验收:测上行带宽、测丢包、测到推流服务器的往返延迟,三项都要留书面记录。

这里给个实测经验值:验收时测到的带宽,到了开展日人流高峰至少打七折。展馆几万人的手机会把公共网络挤爆,专线理论上独享,但如果服务商超卖,照样受影响。所以哪怕专线验收合格,聚合备份链路也照常配置,双保险的思路在弱网直播保底方案里写得很细,这里不展开。

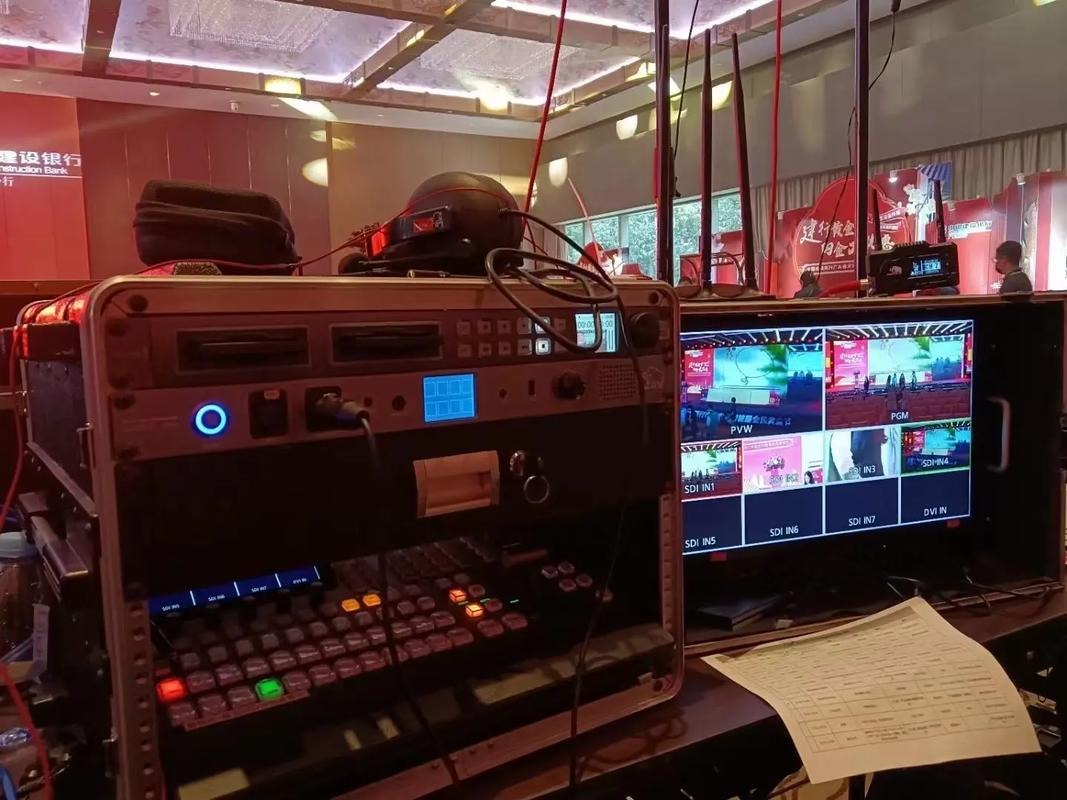

第二天收工前,所有信号链路要完成第一轮全链路联调:每个机位出图、导播切换、推流到测试地址、录制正常,一项项打钩。

进场第三天:彩排,把流程跑真

第三天是彩排日,也是最容易被客户砍掉的一天。"设备都通了还彩排什么?"这么想的客户,开展日基本都会付出代价。

彩排跑的不是设备,是流程和人。主持人走位和机位的配合、开幕式环节的切换脚本、产品讲解的特写时机、突发状况的应急动作,这些只有真人真流程跑一遍才能暴露问题。摄行科技的彩排标准是"两遍半":第一遍粗跑全流程找问题,第二遍精跑重点环节,最后半遍是应急演练,故意断一路信号、故意让主持人跳环节,看团队接不接得住。

彩排暴露出来的典型问题都很具体:大屏和直播画面色温不一致、无线麦跟展馆某设备同频干扰、开幕嘉宾站位挡了主机位。哪一条在开展日现场发现,都够手忙脚乱半小时,而彩排日解决它们平均只要十几分钟。多机位切换的节奏设计是另一门功课,感兴趣的可以看影像课堂里导播节奏那篇。

开展日:提前2.5小时,按清单过一遍

开展首日团队提前2.5小时到位,不是拍脑袋定的:全链路开机自检约40分钟,网络高峰前的最后一轮测速约20分钟,与主办方和客户的碰头约30分钟,留出机动时间应对意外,刚好两个半小时。开播前那张检查清单(声画同步实测、录制双备份、降级预案确认)我们雷打不动执行,清单内容在直播知识栏目的技术文章里可以找到。

什么情况能压缩排期?说实话,有条件

不是所有项目都必须三天。可以压缩的情形:单机位固定推流、不进展台结构布线、用自带聚合网络不走专线,这种轻量配置可以压到1天进场加半天联调。但有三条红线压不得:网络实测不能省、全链路联调不能省、开播前检查清单不能省。省掉这三样的"加急项目",我们宁可不接,砸口碑的买卖不划算。

顺便说说费用逻辑:进场天数直接影响人力成本,这也是为什么同一场直播不同团队报价能差出一倍,你看到的低价可能就是把进场调成了"当天架当天播"。报价怎么对比、里面有哪些坑,服务问答栏目里有专门的拆解文章。

还有个很现实的变量要提醒:展馆的施工时间窗。多数展馆布展期只开放到晚上十点,个别馆超时施工要单独申请还要交加班费,而搭建方赶工期经常把结构施工拖到最后一晚,你的布线窗口就被压没了。所以进场排期不能只看自己的节奏,要拿着搭建方的施工计划和展馆的管理规定做交叉核对,三方时间表对齐了,排期才算真正落地。这也是为什么我们坚持进场前必开一次三方协调会,二十分钟的会,能省掉现场好几个小时的扯皮。

把排期表带走,或者直接找我们排

总结一下:"3+1"排期,第一天布线抢窗口、第二天架设加网测、第三天彩排两遍半、开展日提前2.5小时。如果你的展会在筹备中,欢迎把展位图、展馆名称和活动流程发给摄行科技,我们免费帮你出一版定制排期表,标清楚每个节点要跟谁对接、要什么权限。往期展会项目的执行复盘在案例中心,或者直接联系我们聊,进场这件事,宁可多留一天,不赌最后一小时。
